Plan de récolement : l’état réel des ouvrages pour éviter les erreurs sur le terrain

Aurélien Marchand 8 min de lecture
Plan de récolement sur table de chantier : état réel des ouvrages

À la fin d’un chantier, les ouvrages ne correspondent pas toujours exactement aux plans initiaux. Une canalisation peut avoir été décalée, une chambre déplacée ou une fondation adaptée aux caractéristiques du sol. Le plan de récolement consigne cette réalité construite. Il permet au maître d’ouvrage, à l’exploitant et aux futurs intervenants de localiser précisément ce qui se trouve sur le terrain, notamment lorsqu’il s’agit de réseaux enterrés.

Le plan de récolement montre l’ouvrage tel qu’il existe réellement

Un plan de récolement est un document technique établi en fin de chantier. Il représente l’état final des travaux, avec l’implantation effective des équipements, des structures et des réseaux. Son rôle n’est donc pas de décrire ce qui devait être construit, mais de cartographier ce qui a réellement été exécuté après les ajustements apportés sur le terrain.

Testez vos connaissances sur le plan de récolement

Il peut concerner une voirie, un lotissement, un bâtiment, un réseau d’eau potable, d’assainissement, d’électricité ou de télécommunications, ainsi que des fondations. Pour les réseaux enterrés, il indique notamment le tracé, les points singuliers, les regards, les branchements et les changements de direction. Cette précision évite que des informations importantes disparaissent une fois les tranchées refermées.

Ne pas confondre plan d’exécution, DOE et plan de récolement

Ces documents sont liés, mais ils n’ont pas la même fonction. Le plan d’exécution sert à préparer et à réaliser les travaux. Élaboré avant ou pendant le chantier, il reste prévisionnel. Le plan de récolement intervient après les travaux et intègre les écarts validés entre le projet initial et l’implantation réelle.

Le DOE, ou Dossier des Ouvrages Exécutés, est un ensemble documentaire remis lors de la réception ou à l’issue du chantier. Il peut inclure les plans de récolement, mais aussi les notices de fonctionnement et d’entretien, les fiches techniques, les procès-verbaux, les garanties et les documents de contrôle. Le plan de récolement est donc souvent une pièce essentielle du DOE, sans se confondre avec lui.

Document Moment d’utilisation Objectif principal
Plan d’exécution Avant et pendant les travaux Préparer l’implantation et la réalisation
Plan de récolement En fin de chantier Représenter l’état réel des ouvrages
DOE À la réception ou après travaux Transmettre les informations utiles à l’exploitation

Pourquoi ce document est indispensable après les travaux

Le premier intérêt du plan de récolement est de faciliter la vérification de conformité. Le maître d’ouvrage peut comparer les travaux exécutés avec le projet, les prescriptions du marché et les adaptations acceptées pendant le chantier. Lorsque le document est précis et cohérent avec les autres pièces du dossier, il facilite la réception des ouvrages et, selon le projet, les démarches liées au certificat de conformité.

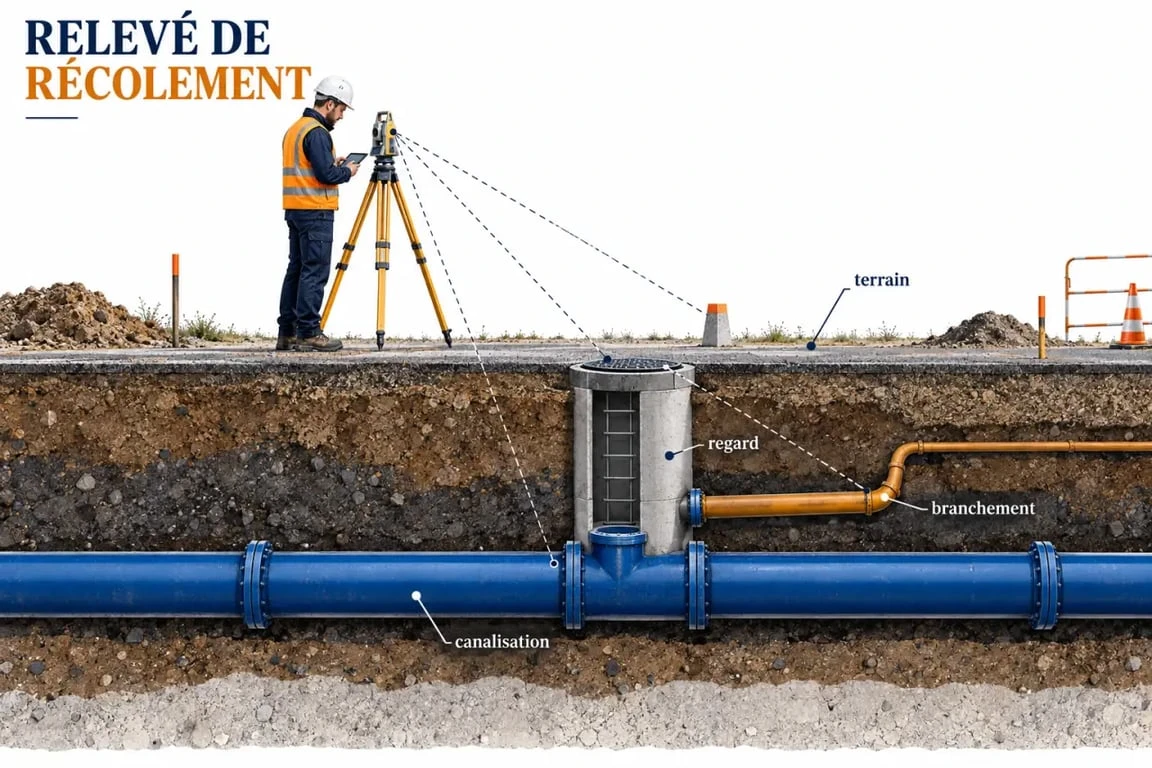

Illustration pédagogique d’un plan de récolement pour localiser des réseaux enterrés
Illustration pédagogique d’un plan de récolement pour localiser des réseaux enterrés

Son utilité se prolonge bien après la livraison. Pour entretenir une canalisation, raccorder une parcelle, rechercher une fuite ou programmer des travaux de voirie, l’exploitant a besoin d’informations fiables. Un tracé approximatif augmente le risque de sondages inutiles, de retards et d’endommagement d’un réseau existant. Le plan sert alors de référence pour préparer l’intervention avant toute ouverture du sol.

Un outil de prévention, pas une formalité administrative

Un réseau enfoui n’est plus visible une fois la tranchée remblayée. Si son parcours est mal renseigné, toute intervention ultérieure devient plus incertaine. Le plan de récolement donne une lecture spatiale des connexions, des bifurcations et des points d’accès. Il aide à préparer une excavation, à isoler une portion de réseau ou à comprendre pourquoi une intervention doit avoir lieu à un endroit précis plutôt qu’à quelques mètres de distance.

Cette traçabilité technique contribue aussi à clarifier les responsabilités. En cas de dommage, de litige sur l’implantation ou de difficulté de maintenance, un document daté, lisible et remis dans les formes permet de retrouver les informations nécessaires. À l’inverse, un plan incomplet ou non mis à jour peut compliquer la gestion patrimoniale d’une collectivité, d’un syndic, d’un promoteur ou d’un propriétaire. Dans certains projets, l’absence de données fiables peut également retarder la réception des travaux.

Ce qu’un plan de récolement doit faire apparaître

Le niveau de détail attendu dépend de la nature du chantier et des exigences du maître d’ouvrage ou de l’exploitant. Un plan utile doit toutefois permettre à un technicien qui n’a pas suivi les travaux de localiser et d’identifier les ouvrages sans interprétation hasardeuse. Il doit rester lisible sur le terrain comme dans le dossier d’exploitation.

  • Le fond de plan et les repères permettant de situer précisément la zone concernée ;
  • Les limites de parcelles, les voiries, les bâtiments, les bornes et les autres éléments de référence ;
  • Le tracé réel des réseaux, des canalisations, des gaines, des fondations ou des équipements ;
  • Les regards, les vannes, les coffrets, les branchements, les chambres, les ouvrages de raccordement et les changements de direction ;
  • Les caractéristiques utiles à l’exploitation : nature du réseau, diamètre, matériau, profondeur, altimétrie ou sens d’écoulement lorsque cela est nécessaire ;
  • La légende, l’échelle, la date du relevé, l’identification du chantier et les éventuelles réserves.

Échelle, format et fichiers : vérifier les exigences du marché

Pour des réseaux ou des aménagements étendus, les échelles au 1/1 000e ou au 1/500e sont couramment recommandées. Elles permettent de conserver une lecture exploitable tout en situant les ouvrages dans leur environnement. Une échelle plus détaillée peut être nécessaire pour une zone complexe, par exemple au droit d’un poste de relevage ou de plusieurs branchements rapprochés.

Les modalités de remise doivent être prévues dès le démarrage de l’opération. Certaines prescriptions demandent un format A4, une version papier et une version numérique exploitable, parfois compatible avec les outils de cartographie ou de SIG. Il est également fréquent que trois exemplaires soient prévus : un pour l’administration, un pour le maître d’ouvrage et un pour l’exploitant.

Lorsque le délai fixé est de deux mois après la réception des travaux, attendre la fin complète du chantier pour réunir les données crée un risque de retard. Les relevés et les modifications doivent donc être conservés au fur et à mesure, en particulier avant le remblaiement des tranchées. Cette organisation facilite ensuite la production des fichiers et leur contrôle.

Qui le réalise et à quel moment l’organiser

L’entreprise qui exécute les travaux est généralement responsable de transmettre les informations de récolement prévues dans son marché. Elle doit signaler les modifications intervenues sur le terrain et fournir les éléments nécessaires à la mise à jour des plans. Selon la technicité du chantier et la précision recherchée, les relevés peuvent être réalisés par un géomètre, un topographe, un bureau d’études ou un prestataire spécialisé.

Le maître d’ouvrage définit les exigences du livrable : contenu, précision attendue, système de coordonnées, formats numériques, nombre d’exemplaires et destinataires. L’exploitant doit être associé lorsque le réseau lui sera remis. Ses contraintes de maintenance déterminent souvent les informations réellement utiles, comme la profondeur, le matériau, les points d’accès ou les caractéristiques des branchements.

Une méthode simple pour obtenir un plan exploitable

  1. Avant les travaux, intégrer les exigences de récolement au devis, au marché et au planning.
  2. Pendant le chantier, conserver les modifications, les prises de cotes et les relevés réalisés avant le remblaiement des tranchées.
  3. En fin d’exécution, relever l’implantation réelle et rapprocher les données des plans d’exécution.
  4. Contrôler la lisibilité du document : légende, échelle, repères, caractéristiques des ouvrages et cohérence des raccordements.
  5. Remettre le plan avec les notices d’entretien et de fonctionnement attendues, puis faire valider les fichiers et les exemplaires par leurs destinataires.

Pour demander une prestation, il est utile de transmettre dès le premier contact le type d’ouvrage, sa localisation, les plans existants, le niveau de précision demandé, le format de livraison souhaité et la date prévue pour la réception. Un devis de récolement sera ainsi plus pertinent. L’intervention pourra être programmée au bon moment, avant que les éléments essentiels ne deviennent invisibles ou difficiles à vérifier.
